昌通路桥工作动态(5月1日-5月31日)

发布时间:2024-05-31 16:34:29

喜讯

热烈祝贺我公司荣获陕州区“爱心企业”荣誉称号。

一、重要领导深入施工一线督导项目建设

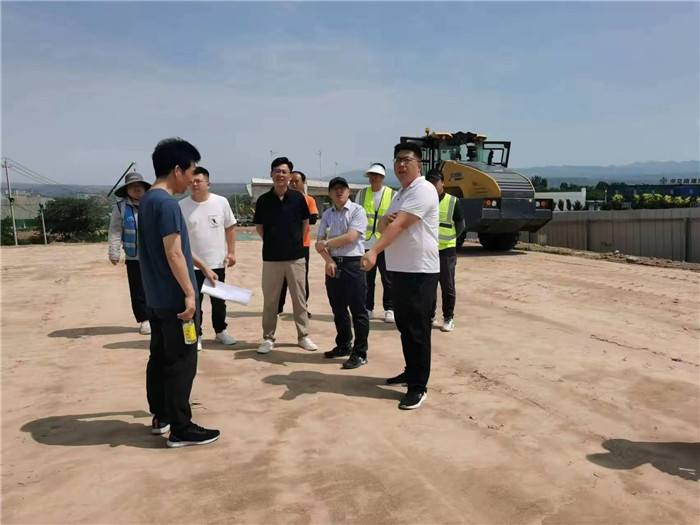

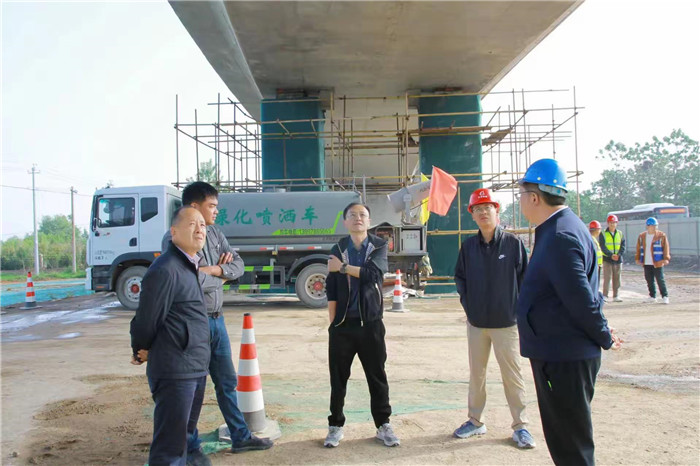

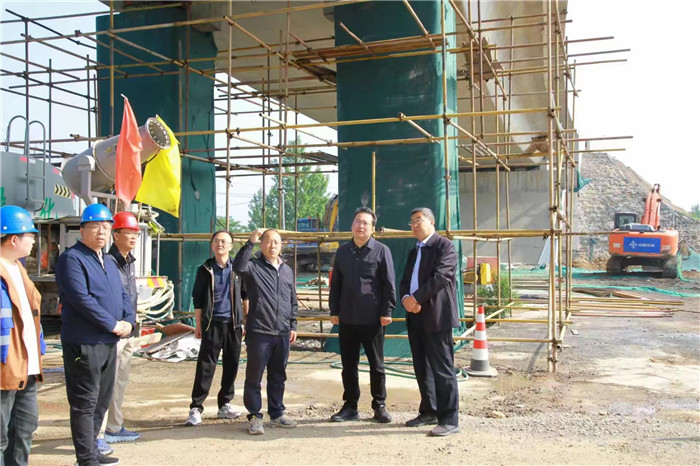

  5月1日,市公路中心党委书记、主任周鹏,总工赵兵,总监刘克辉等一行深入S244王官桥便道工程项目施工现场,实地督导项目推进情况,认真听取项目负责同志汇报,详细了解项目建设进度、节点推进、工期安排及存在问题和困难,并就下步工作推进提出具体要求。昌通路桥总经理赵鑫陪同。随后,赵总要求现场施工人员进出施工场地佩戴好安全帽,各个施工点安排好安全员,确保施工安全。

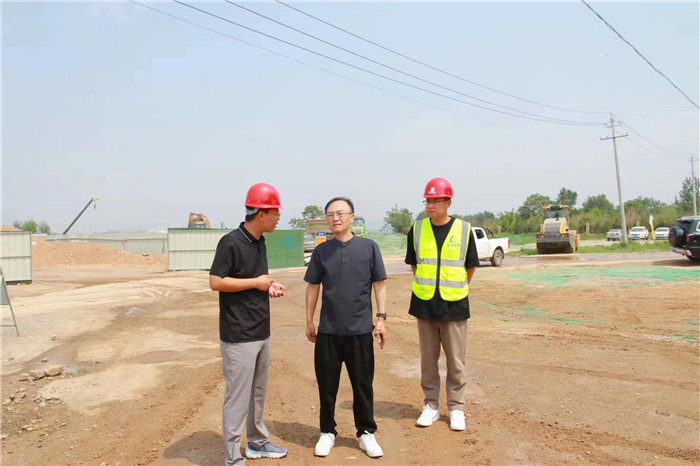

  5月1日,市公路中心党委书记、主任周鹏,总工赵兵,310项目公司书记宁帅彬,副总经理许立一行深入三门峡西收费站施工现场,实地督导项目进展情况,认真听取项目负责人汇报,同时要求与设计院科学制定施工方案,保证质量,加快进度,确保安全。

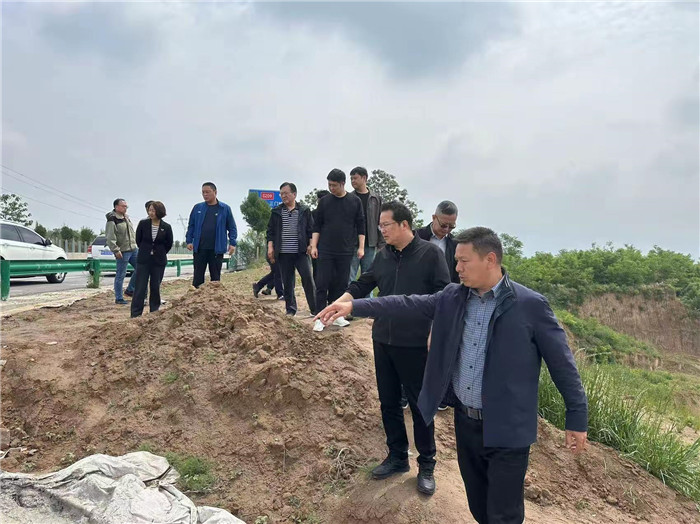

  5月4日,市公路事业发展中心党委书记、主任周鹏,副主任张栋、养护科科长张红雁、安全科科长昝新玉以及国道310项目公司领导班子一行深入310水毁点施工现场,沿线查看隧道、特大桥、高边坡、高填方等安全及施工情况,现场提出指导意见,并要求节假日期间加大路况巡查频次,及时排查安全隐患,保障出行安全。

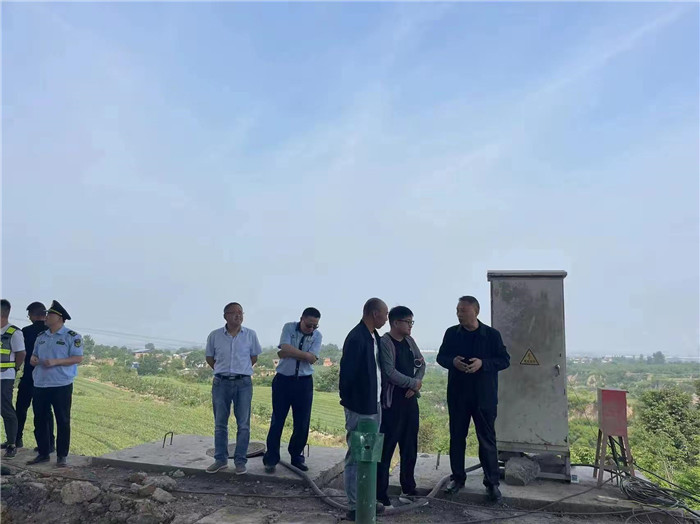

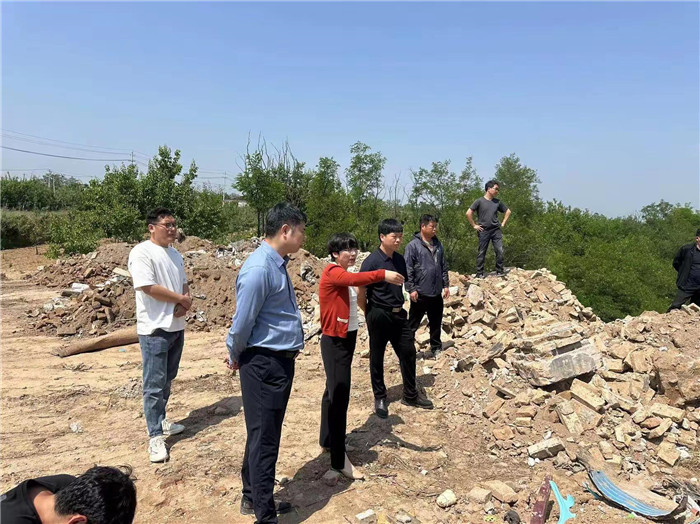

  5月6日,西张村镇镇长钱熙昊、陕州区交通局副主任栗闪、设计院人员至310连接线项目协调解决水毁隐患问题,查看现场情况,现场制定施工方案,排解安全隐患。

  5月8日,项目公司副总经理许立、财务总监张灵晓到三门峡西收费站查看现场施工情况,要求注意现场施工安全,加快施工进度,保证施工质量。

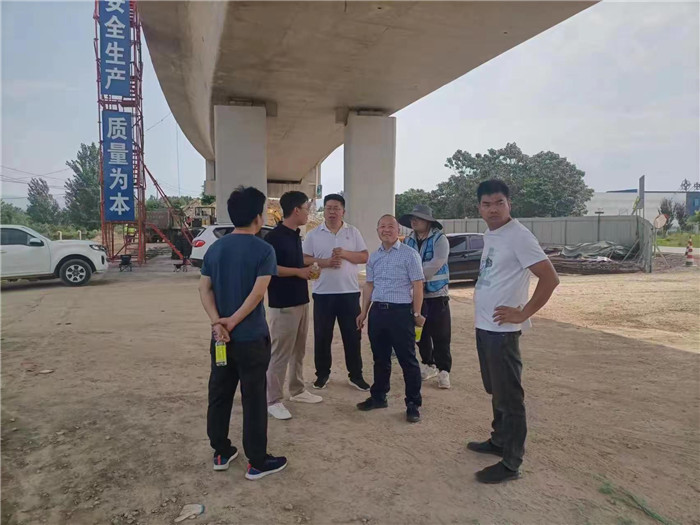

  5月9日,昌通路桥总经理赵鑫至S244王官桥抢修项目施工现场,实地查看项目进展情况,认真听取项目负责人汇报各施工关键工序节点计划,要求严格把控施工质量、施工安全及环保措施。

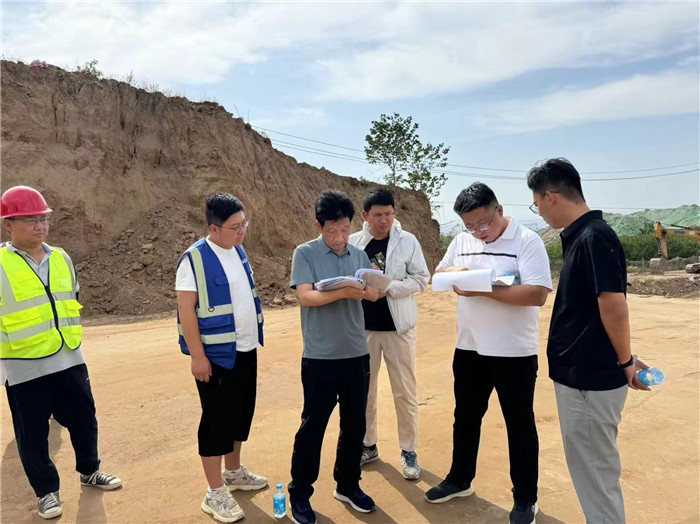

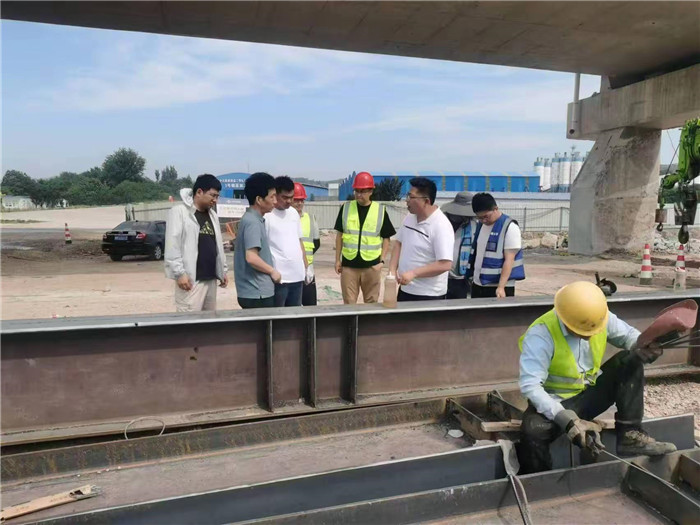

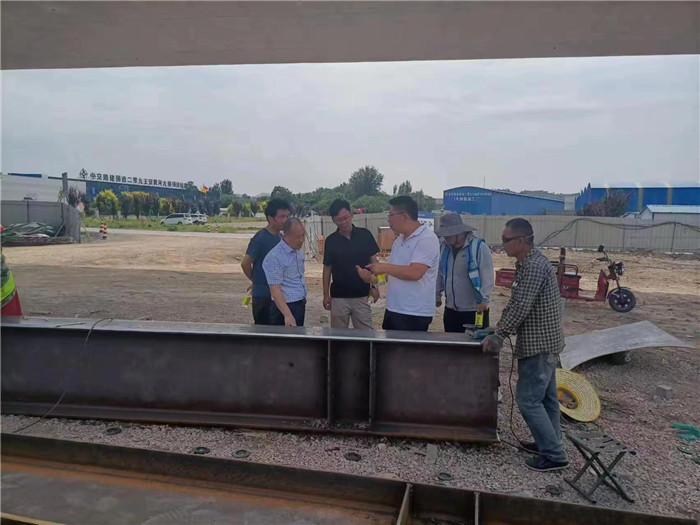

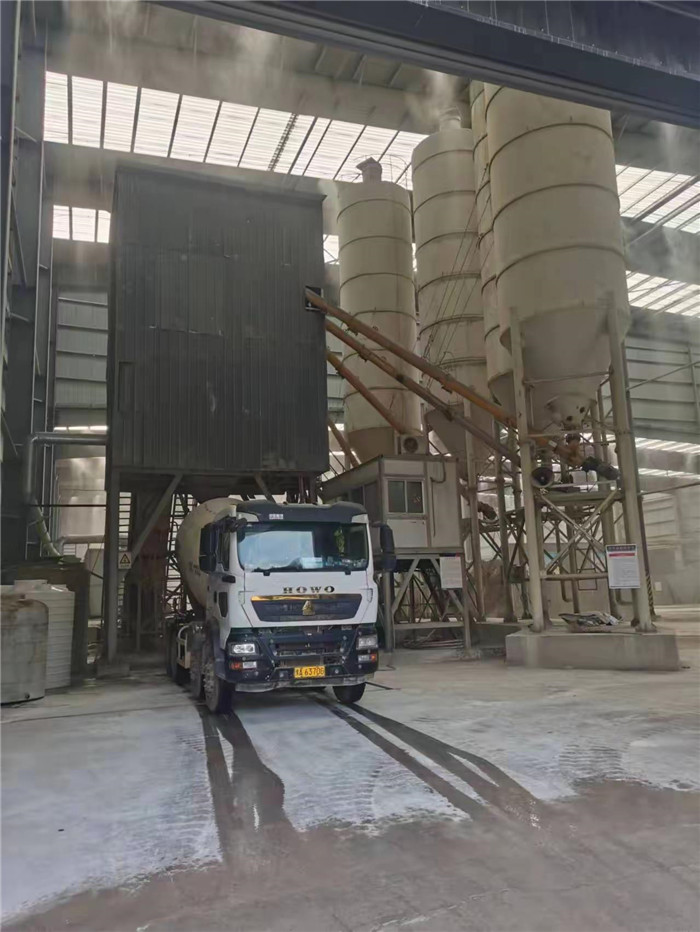

  5月21日,市公路事业发展中心养护科科长赵志伟、总监刘克辉及设计一行至S244王官桥抢修项目。现场查看路基加固段土方填筑、桥台改造钢结构支撑焊接加工等分项工程施工,并检查现场施工原始记录资料、空心板预制、实验室配置、混凝土拌合站原材料准备情况,要求项目加强细节控制,对发现的问题及时整改,保证施工安全、质量。

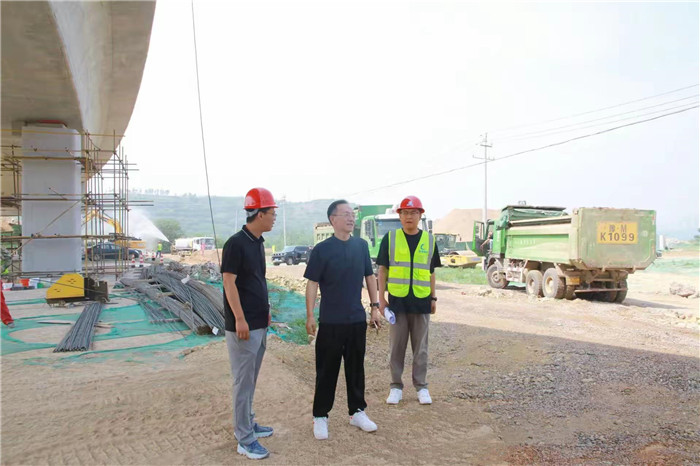

  5月27日,市公路事业发展中心工程科科长张红雁、养护科科长赵志伟及总监刘克辉一行至244线G209跨线桥改造项目,现场查看桥台改造钢结构支撑、路基加固段土方填筑施工、了解空心板预制情况,要求现场施工把控施工质量,同时严格按照安全作业规范,提高安全意识、强化安全区布置、保障作业安全。

二、部室及项目例会、学习

  5月8日,国道310昌通养护工区组织工区职工、养护施工班组负责人、养护工组长集中学习《公路养护安全作业规程》。并要求严格按照安全作业规范,进一步提高安全意识、强化安全区布置、保障作业安全。

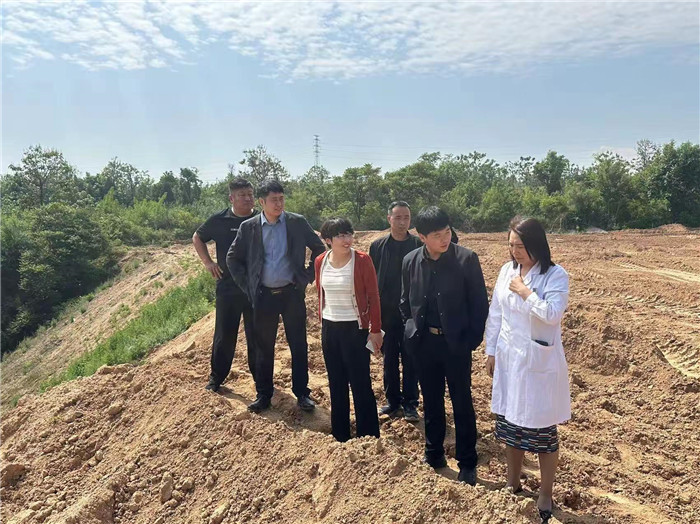

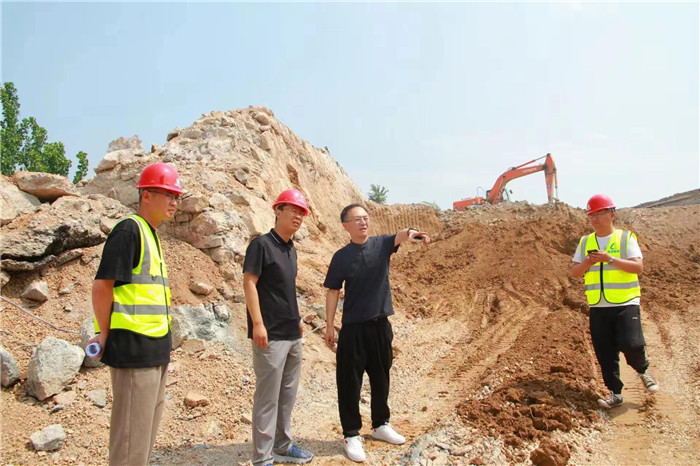

  5月14日,崤函大道与新国道310连接线项目召开项目例会,项目经理对近期工作进行总结:一是为连接线项目交竣工验收作出部署,质检资料人员分工调整,责任到人。二是目前连接线两处水毁隐患已进场,大安头弃土场正在进行抽水工作,小安头弃土场进行刷坡,开挖急流槽等工作。要求现场负责人每日汇报进展情况、及时观察并做好明日计划。

  三是项目管理人员要提高自身责任心与思想站位,发现问题及时协调沟通,加强过程管理、执行力,提升项目凝聚力,珍惜单位平台,保证事事有交代,有落实,有回复,不懈怠。

  5月14日,国道310南移2024年度日常养护工程项目昌通养护项目召开项目例会:技术负责人汇报近期项目计量申报、水毁施工情况。目前水毁点完成2处,剩余10处。项目经理要求:

  1、落实每日完成、明日计划汇报。

  2、新增施工点要及时核算成本及时汇报资金计划。

  3、水毁施工要严格按图施工、保证质量,变更情况及时沟通业主、设计。

  4、变更资料抓紧完善,质检资料人员分工调整。

  5、提高思想站位,加强责任心,珍惜单位平台,做到严谨不懈怠。

  5月31日,财务部召开工作会议,总结本月工作,做好下月工作计划,要求部室人员要主动担当,把好资金关,做好风险防控,不断提高工作效能。

三、项目建设动态

(一)东环路项目

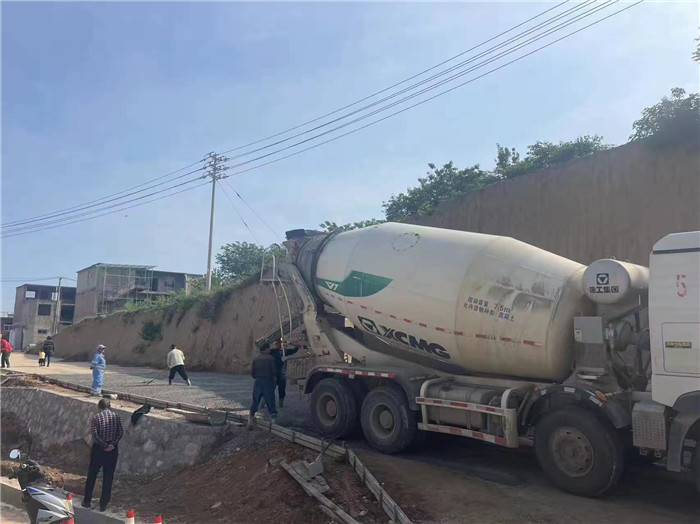

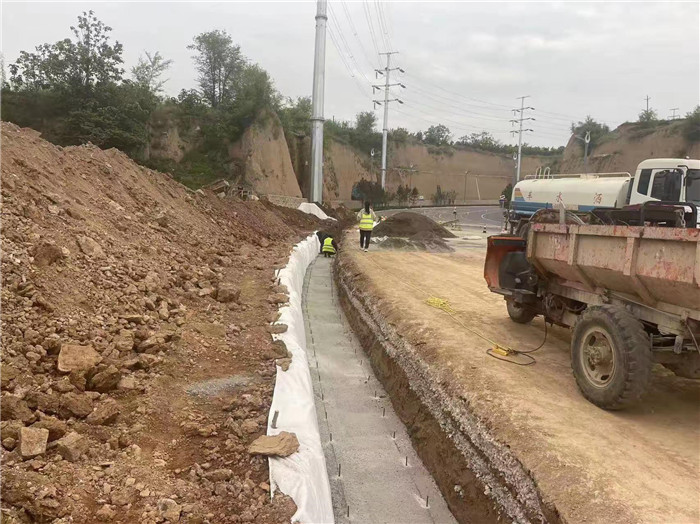

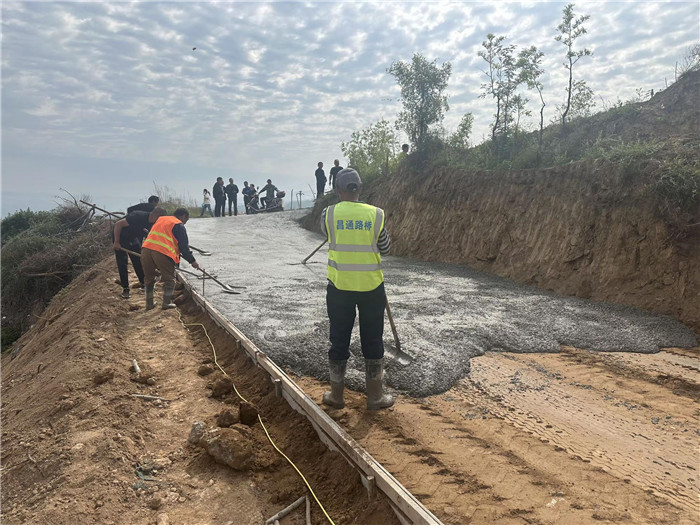

       三号支线:新兴村便道混凝土浇筑、边沟墙身模板安装。

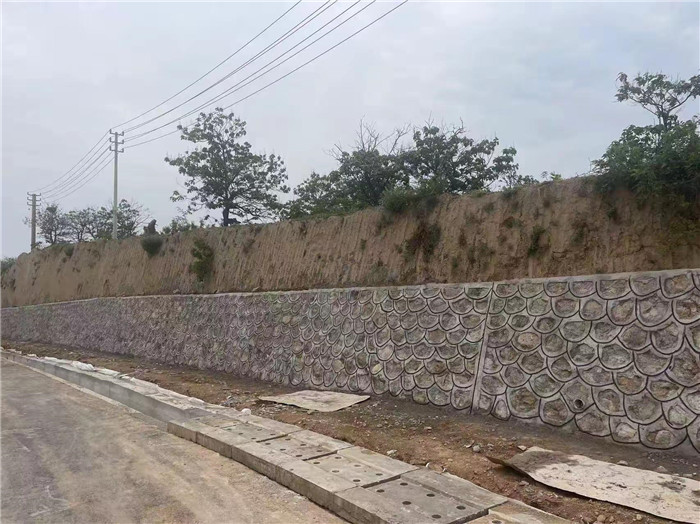

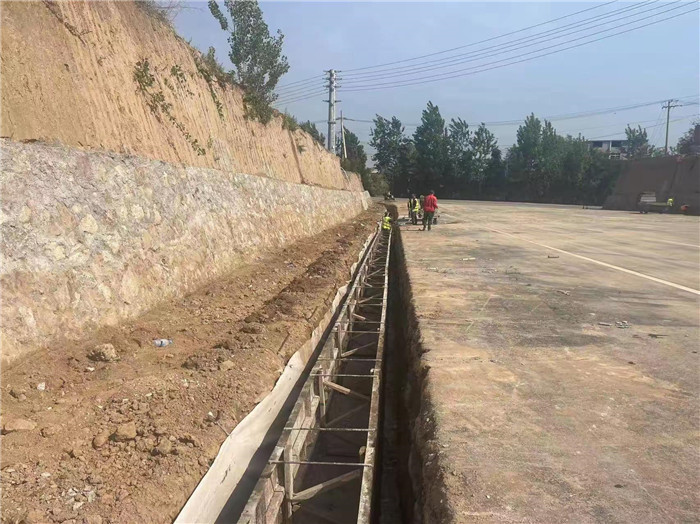

       三号支线护脚墙勾缝、边沟施工中。

新兴村变道清表。

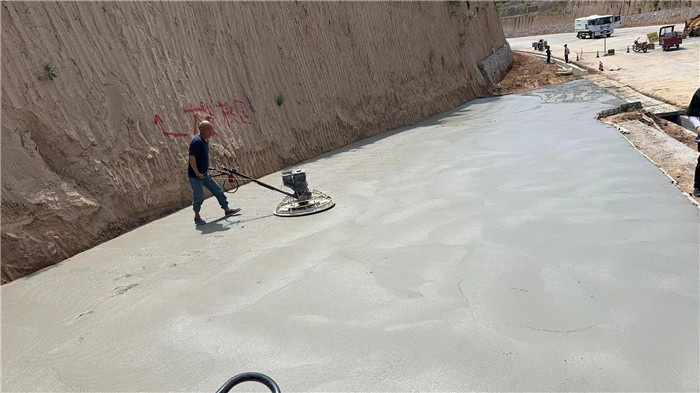

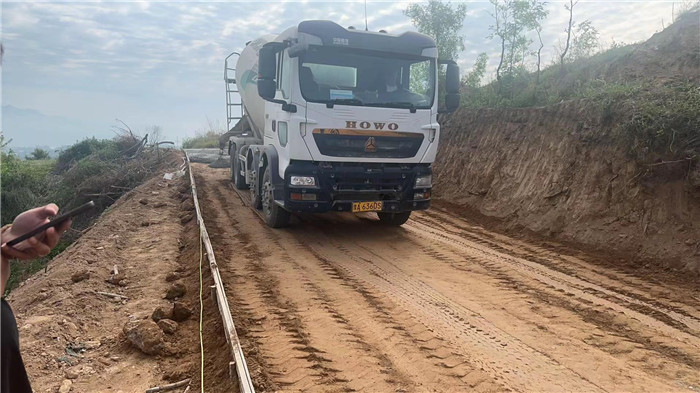

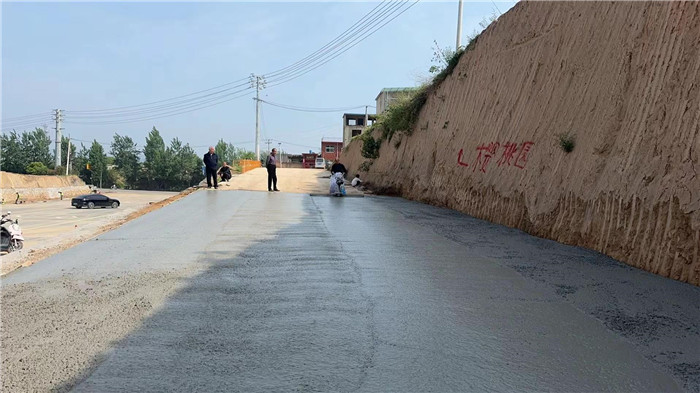

新兴村便道混凝土浇筑。

(二)S244王官桥便道施工项目

K10+324—K10+400路基灰土桩加固段施工,市区向桥头搭板切割。

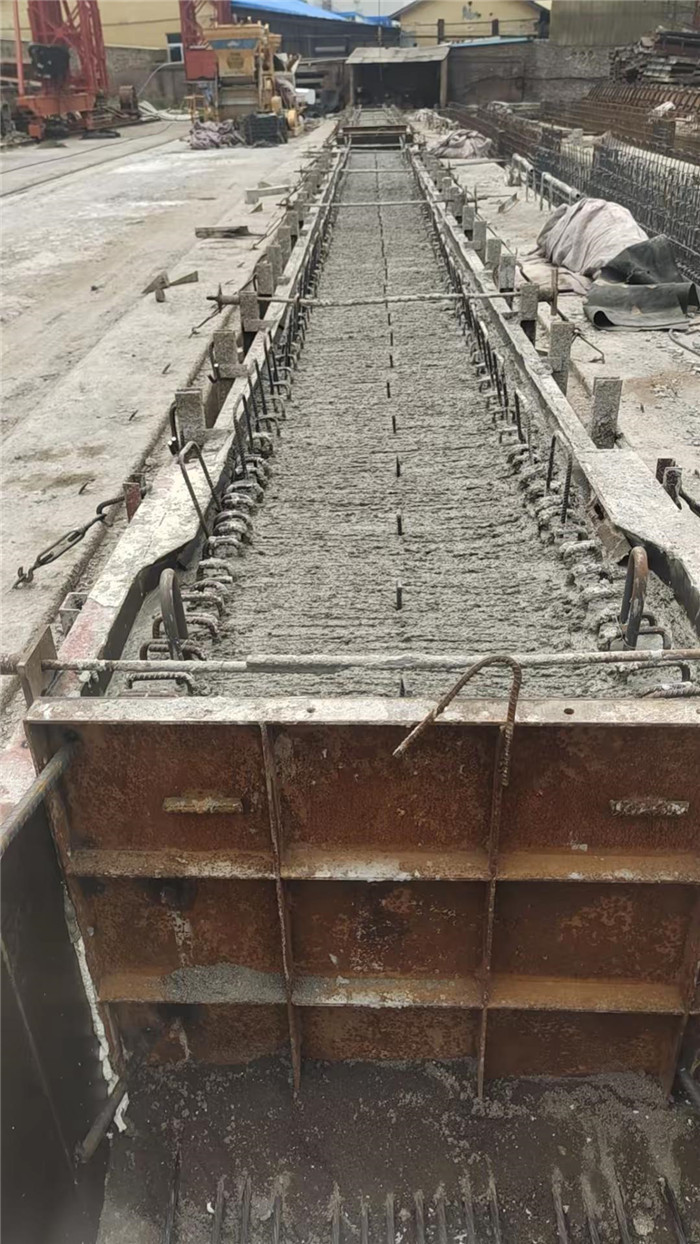

空心板3-2#、3#、4#混凝土浇筑施工

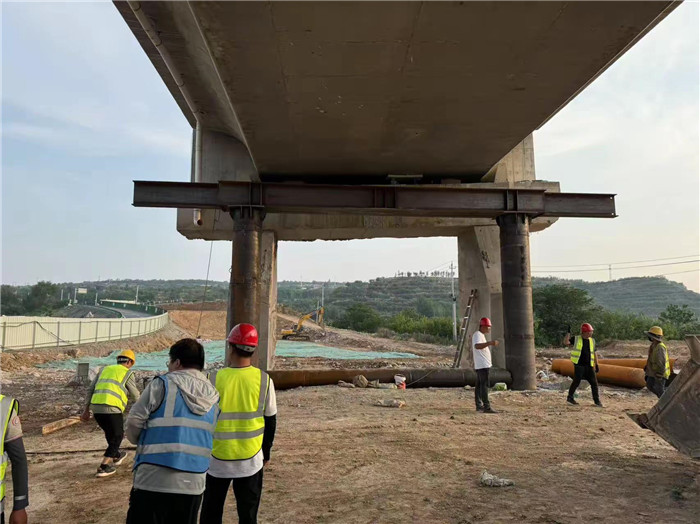

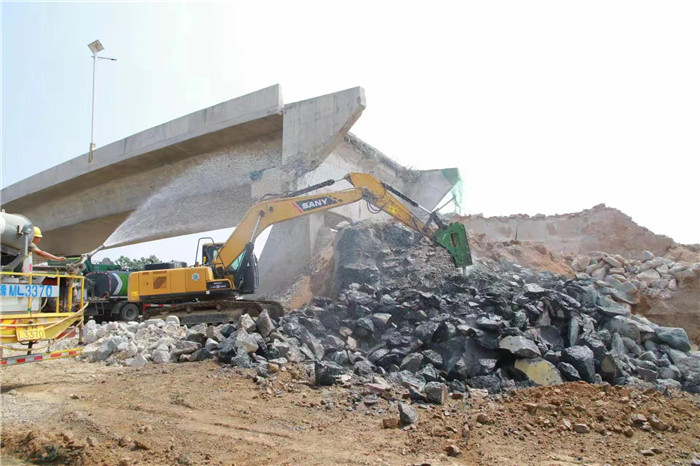

2#桥台钢支撑下分配梁吊装施工

填筑第15层现场检测压实度。并对土方填筑中线及宽度进行复测。

(三)G310养护项目

二工区上行青龙涧桥西摊铺沥青混凝土碾压

三门峡西收费站1、2号车道打桩施工

三门峡西收费站拱形骨架施工中

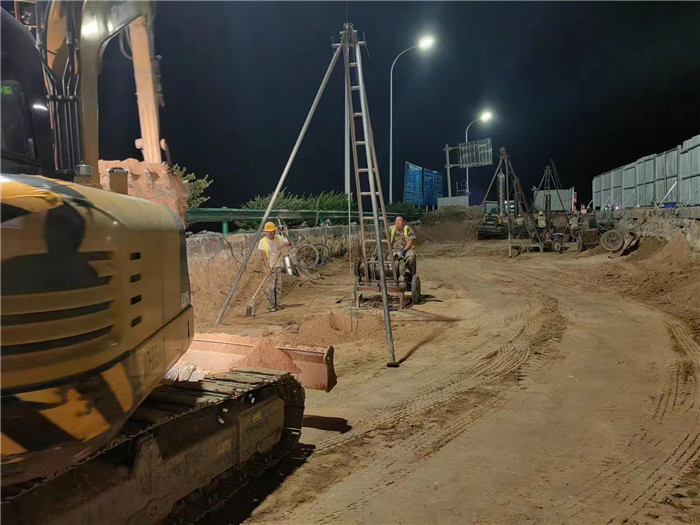

三门峡西收费站夜间加班回填灰土挤密桩夯实

(四)崤函大道与新310国道连接线项目

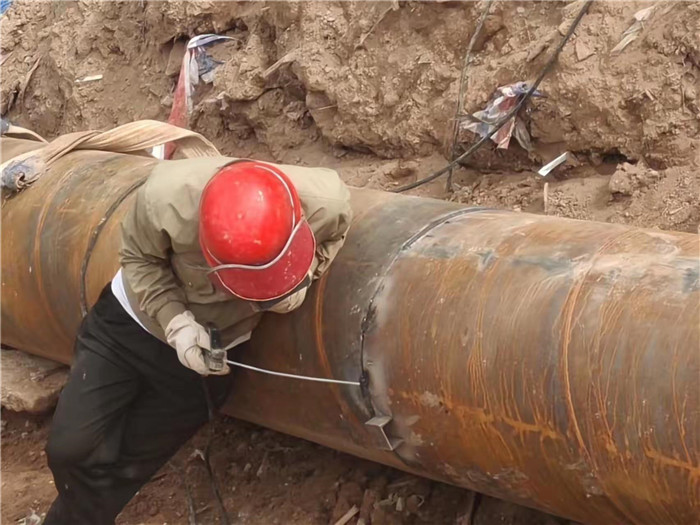

小安头弃土场送水钢管焊接

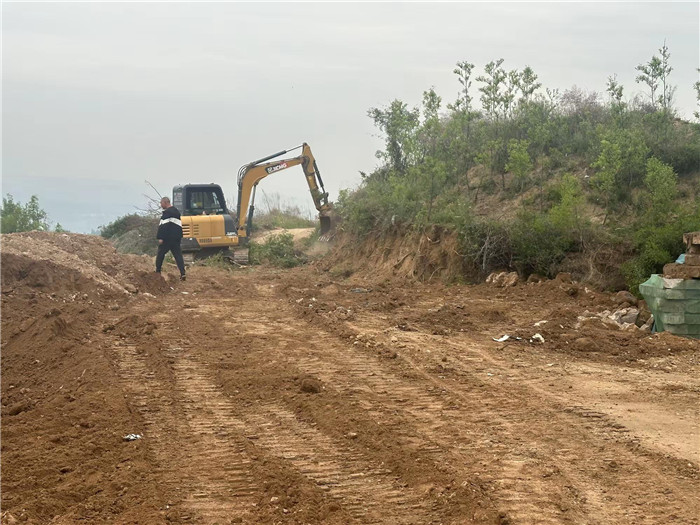

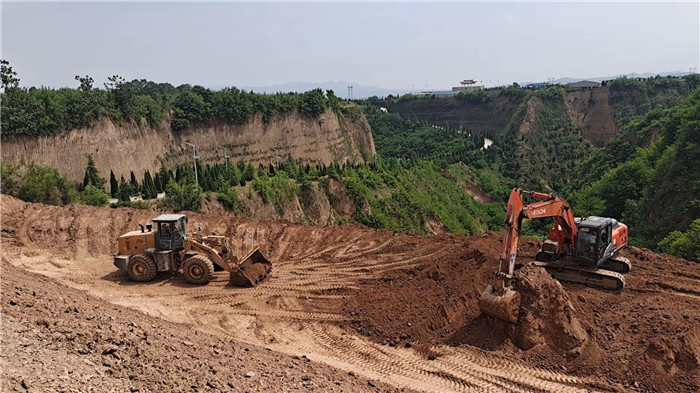

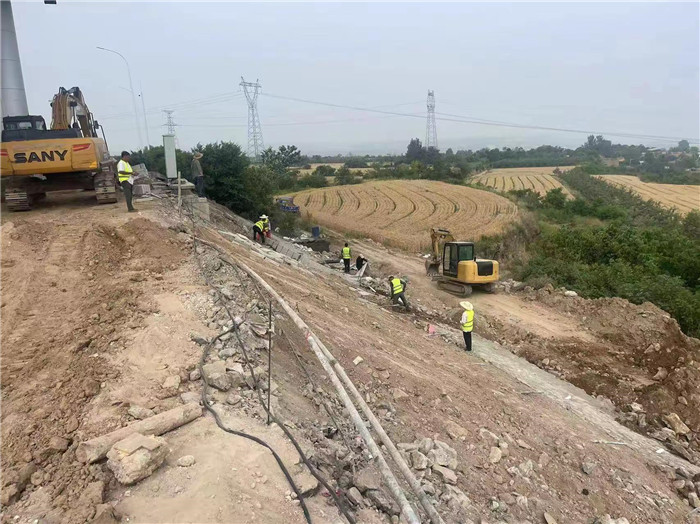

大安头弃土场刷坡、抽排水

(五)场站

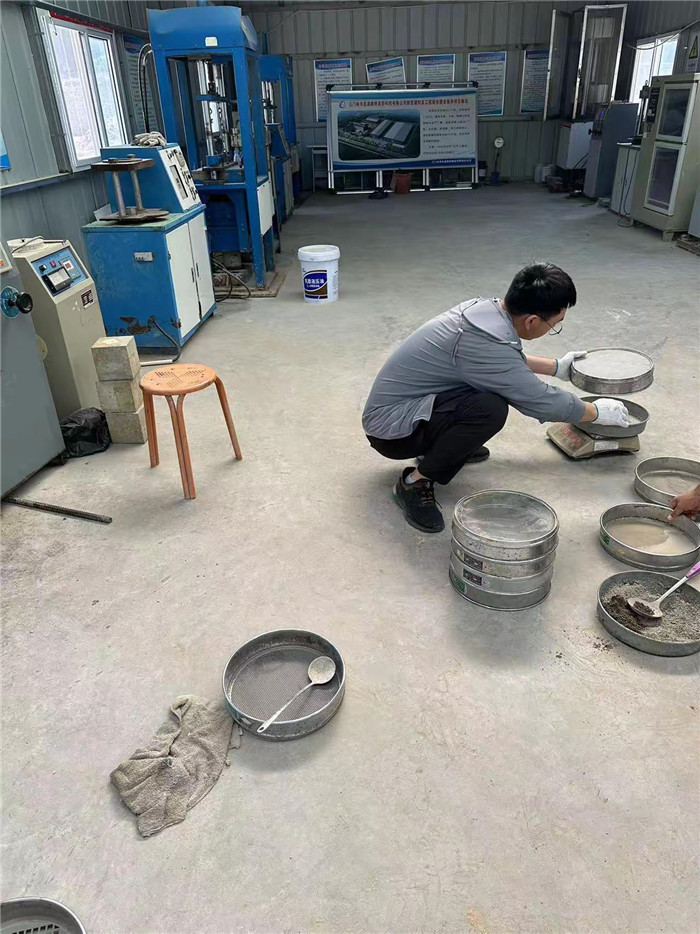

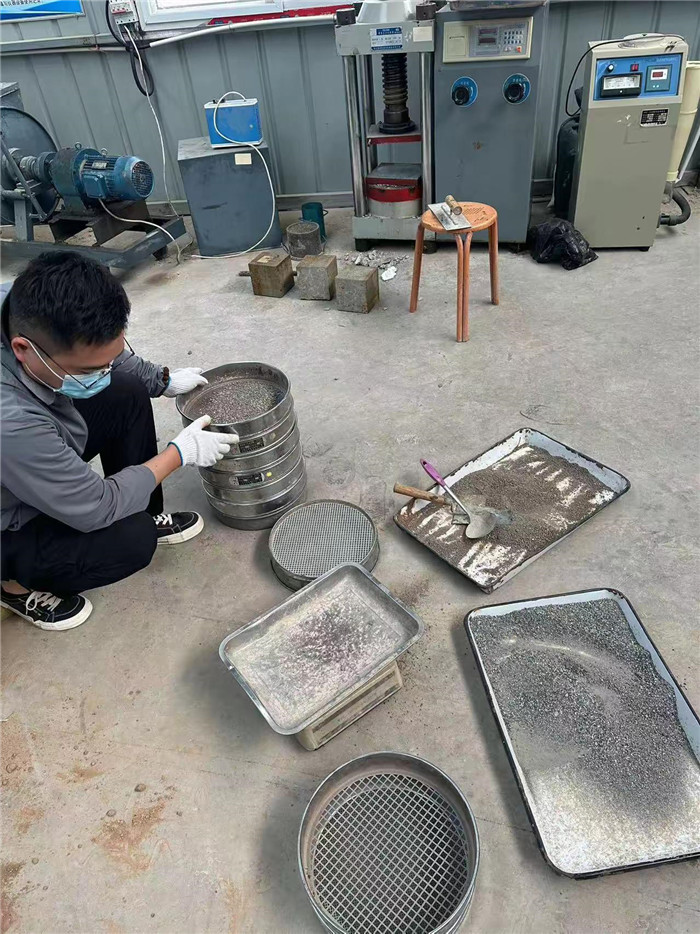

送检原材料北梁村砂子,筛分检测,检测结果为中砂,合格

检验送样混凝土用砂子,筛分合格,细度模数2.7,中砂。

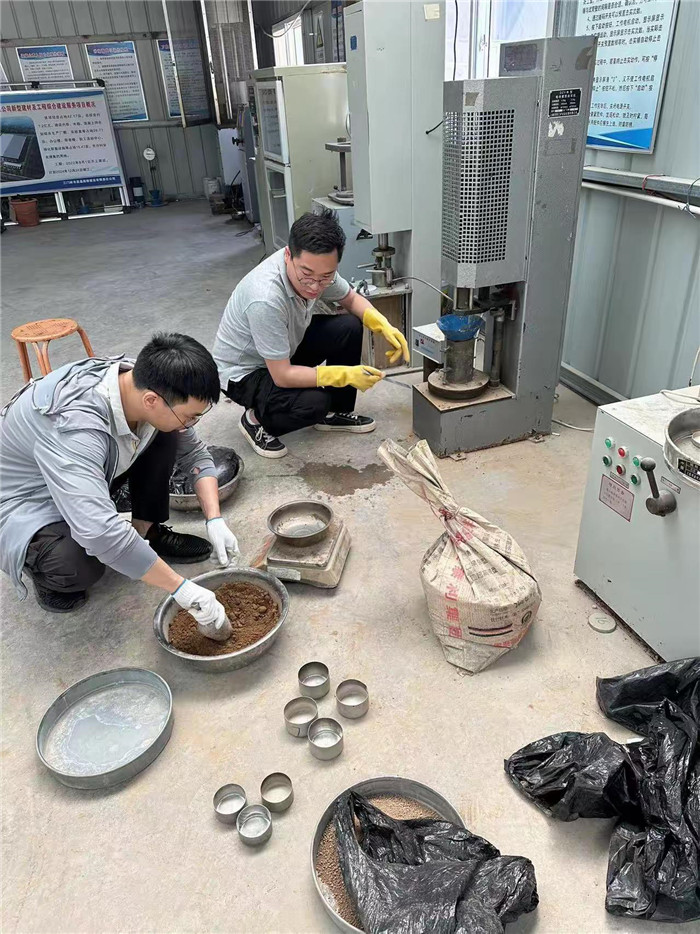

素土击实试验

G209跨线桥16米空心板出灰。

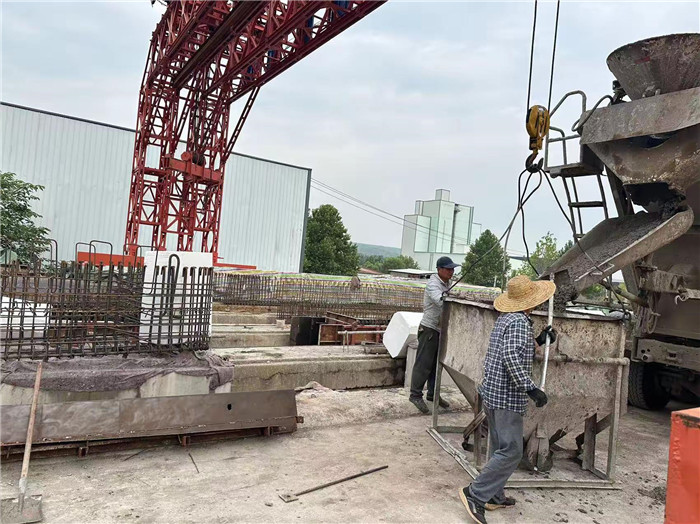

空心板3-2#、3#、4#混凝土浇筑完成

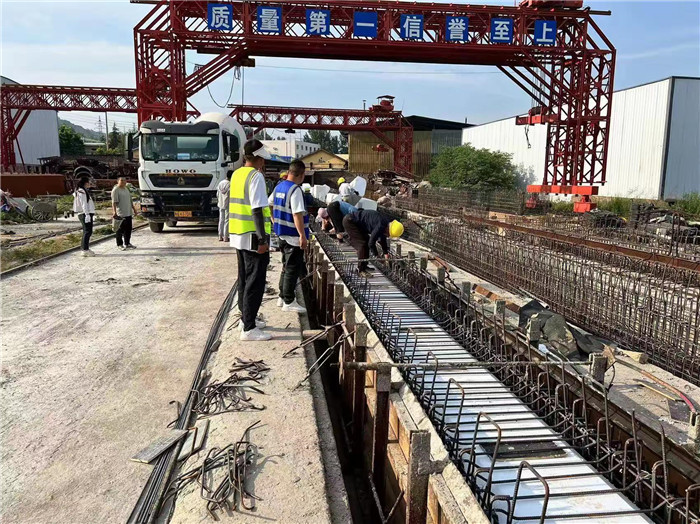

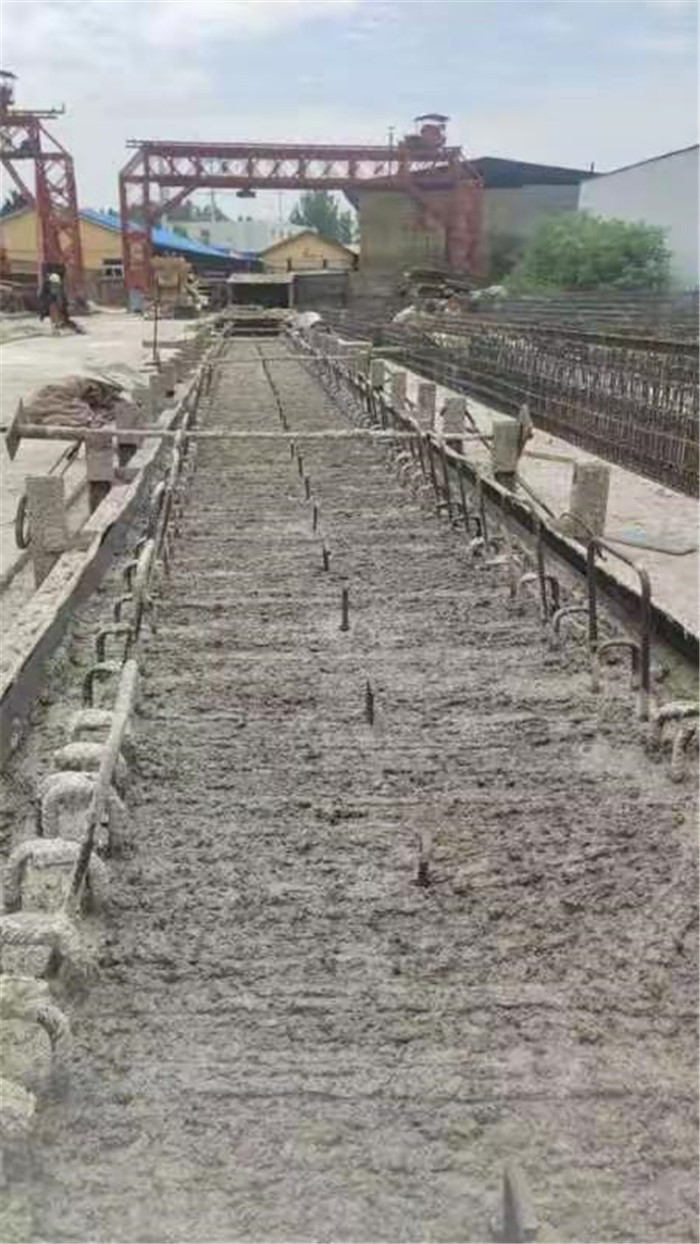

16米空心板梁:3~5,3~6,3~7开始浇筑
